در تورنتو، بسیاری از خانههای قدیمی یک گاراژ جداگانه یا یک فضای پارکینگ مسقف دارند که سالهاست کمتر استفاده میشود. برای خانوادههای ایرانی که در شهری با قیمت بالای مسکن زندگی میکنند، این فضا یک فرصت واقعی است: تبدیل آن به یک واحد مسکونی مستقل میتواند هم درآمد اجارهای ایجاد کند، هم مکانی برای والدین یا فرزند بزرگسال فراهم آورد.
اما این کار بدون برنامهریزی قانونی نمیشود. Regulation 10.5.20.40(7) Zoning By،law تورنتو صراحتاً اجازه میدهد تعداد فضاهای پارکینگ یک ملک برای ساخت واحدهای مسکونی اضافه کاهش یابد ، اما شرایط و الزامات مشخصی دارد که باید از همان ابتدا در نظر گرفته شود.
در این مطلب بررسی میکنیم چه مجوزی لازم است، واحد جدید تحت کدام دستهبندی قرار میگیرد، مشخصات فنی Garden Suite و Laneway Suite چیست، هزینه تقریبی پروژه چقدر است و مراحل دریافت Building Permit چگونه طی میشود.
پایه قانونی: چرا تبدیل پارکینگ به واحد مسکونی در تورنتو مجاز است؟
Regulation 10.5.20.40(7) Zoning By،law تورنتو صراحتاً بیان میکند که فضاهای پارکینگ قانونی یک ملک میتوانند برای ساخت واحدهای مسکونی اضافی کاهش یابند یا کاملاً حذف شوند. این Regulation دو سناریو اصلی را پیشبینی کرده است:

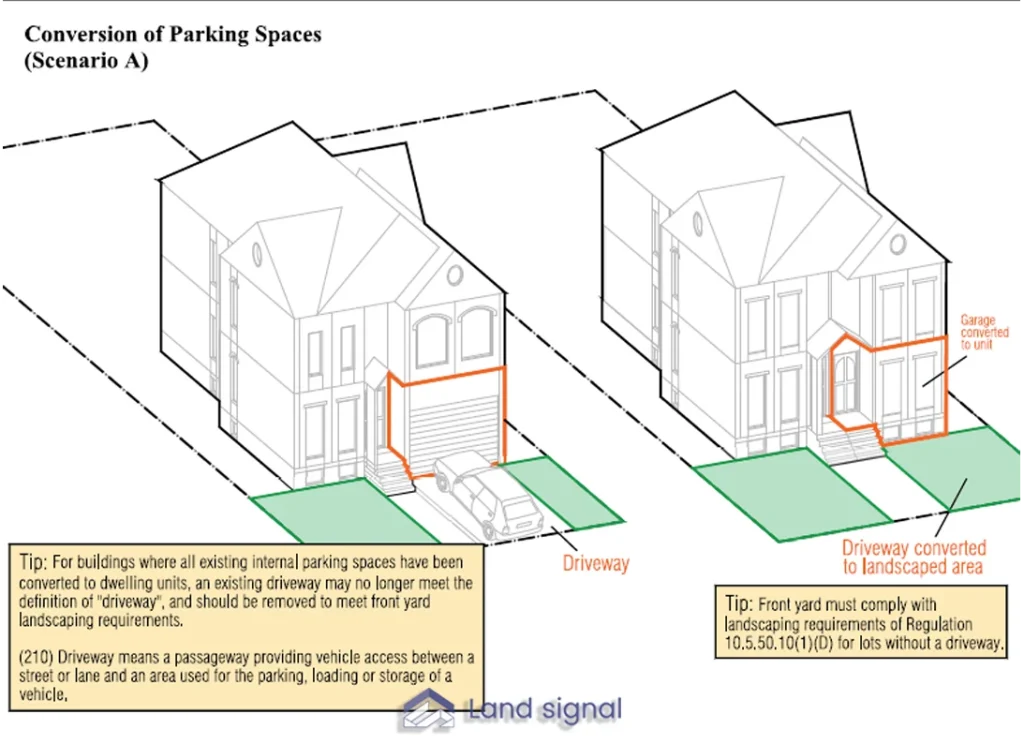

سناریوی اول: حذف کامل Driveway و پارکینگ در حیاط جلو یا جانبی. در این حالت، زمین پارکینگ باید به فضای سبز (Landscaped Area) تبدیل شود و الزامات مربوط به min پوشش سبز طبق Regulation 10.5.50.10 رعایت شود.

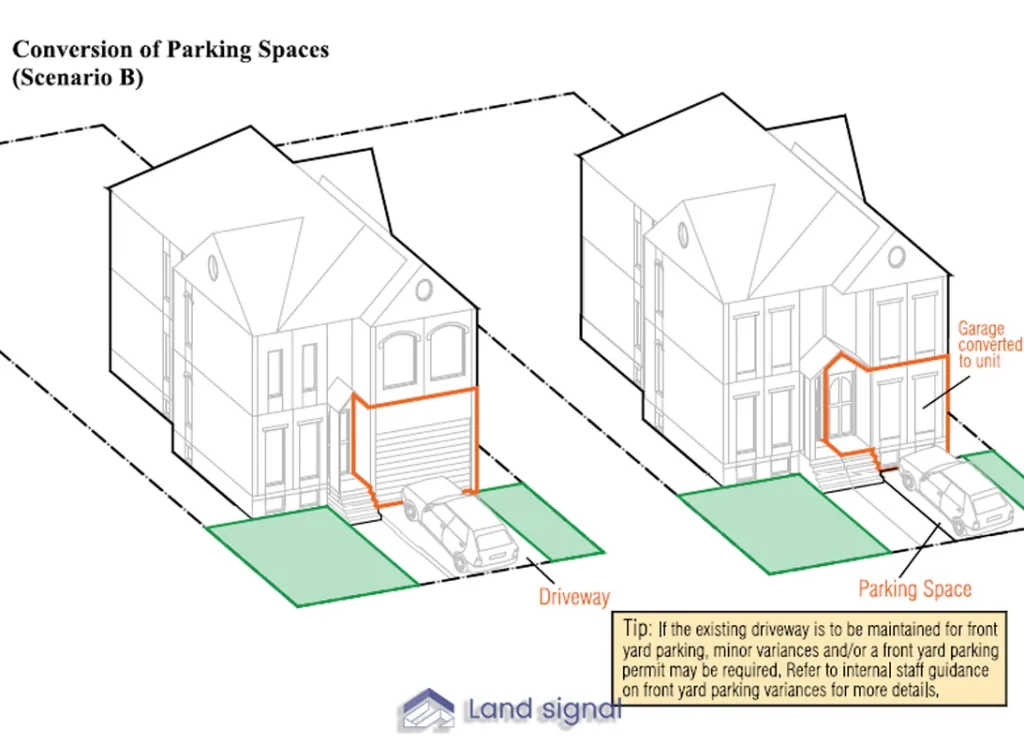

سناریوی دوم: حفظ یک فضای پارکینگ در حیاط جلو یا جانبی. این مسیر معمولاً نیاز به Minor Variance از Committee of Adjustment دارد.
نکته برای مالکان ایرانی
بسیاری از خانههای Detached در مناطقی مثل North York، Scarborough یا Etobicoke یک گاراژ جداگانه در پشت زمین دارند که از یک کوچه (Lane) قابل دسترس است. این دسته از گاراژها بهترین کاندیدای تبدیل به Laneway Suite هستند ، چون هم Regulation 10.5.20.40(7) اجازه کاهش پارکینگ را میدهد و هم دسترسی مستقیم از کوچه یکی از الزامات اصلی Laneway Suite است.
واحد جدید تحت کدام دستهبندی قرار میگیرد؟
پس از تایید امکانپذیری قانونی پروژه، مهمترین تصمیم این است که واحد جدید تحت کدام دستهبندی Zoning By،law قرار میگیرد. این دستهبندی مسیر طراحی، الزامات فنی و فرآیند Permit را کاملاً تعیین میکند.
Garden Suite
یک واحد مسکونی مستقل در یک سازه جداگانه در حیاط عقب ملک است که به کوچه پشتی دسترسی ندارد. Garden Suite باید از نظر ابعاد، ارتفاع و Setback در چارچوب محدودیتهای Zoning By،law باشد و در مقیاس و کاربری تابع ساختمان اصلی محسوب میشود.
Laneway Suite
مشابه Garden Suite اما با یک تفاوت اصلی: ملک باید به یک کوچه عمومی (Public Lane) دسترسی مستقیم داشته باشد. این دسترسی Setback عقب را انعطافپذیرتر میکند (در برخی شرایط صفر متر) و الزامات دسترسی آتشنشانی را بهطور متفاوتی تعریف میکند.
واحدی در قالب Multiplex
با تغییرات Zoning سال ۲۰۲۳، یک سناریوی سوم هم مطرح شده: تبدیل گاراژ به عنوان بخشی از یک پروژه Duplex، Triplex یا Fourplex. در این حالت، گاراژ دیگر یک سازه جانبی نیست بلکه یکی از واحدهای اصلی ساختمان چند واحدی محسوب میشود و باید تمام الزامات Multiplex را رعایت کند.

مشخصات فنی: مقایسه Garden Suite و Laneway Suite
الزامات ابعادی و فنی برای Garden Suite و Laneway Suite دقیق و غیرقابل چانهزنی هستند. جدول زیر اعداد کلیدی را بر اساس Zoning By،law تورنتو نشان میدهد:
| پارامتر فنی | Garden Suite | Laneway Suite |
|---|---|---|
| حداکثر سطح اشغال (Lot Coverage) | ۲۰٪ از کل مساحت زمین | ۳۰٪ از کل مساحت زمین |
| حداکثر مساحت | کمتر از ۲۰٪ یا ۴۰٪ حیاط عقب | محدود به ابعاد و Lot Coverage |
| حداکثر ابعاد | بر اساس مساحت مجاز | طول ۱۰ متر × عرض ۸ متر |
| حداکثر ارتفاع (فاصله کمتر از ۷.۵ متر) | ۶ متر | ۶.۳ متر |
| Setback عقب (حیاط عقب) | حداقل ۱.۵ متر | در شرایط معمول صفر متر |
| Setback جانبی | ۰.۶ تا ۱.۵ متر | در شرایط معمول صفر متر |
| دسترسی به کوچه پشتی (Laneway Access) | ضروری نیست | الزامی |
| محل ساخت | حیاط پشتی بدون نیاز به Laneway | انتهای ملک و مجاور Public Laneway |
نکته مهم: اگر ملک شما به کوچه پشتی (Lane) دسترسی دارد، Laneway Suite معمولاً انعطاف بیشتری در Setback عقب و جانبی دارد. اما اگر ندارد، Garden Suite تنها گزینه است ، و در این صورت محدودیت ۶۰ متر مربع مساحت و ۲۰٪ Lot Coverage از همان ابتدا باید در طراحی لحاظ شود.

هزینه تبدیل پارکینگ به واحد مسکونی در تورنتو
طبق گزارشهای منتشر شده در سال ۲۰۲۶، هزینه کامل تبدیل یک گاراژ به یک واحد مسکونی قانونی در تورنتو معمولاً بین ۱۵۰,۰۰۰ تا ۳۵۰,۰۰۰ دلار است، بسته به وضعیت فعلی گاراژ، کیفیت نهاییکاری و الزامات تاسیساتی پروژه.
این رقم شامل «هزینههای نرم» (Soft Costs) نمیشود. این موارد شامل موارد زیر است:
- نقشههای معماری و مهندسی: معمولاً ۸,۰۰۰ تا ۱۵,۰۰۰ دلار
- هزینههای Building Permit شهرداری: معمولاً ۳,۰۰۰ تا ۷,۰۰۰ دلار
- گزارشهای مهندسی سازه، تاسیسات و ESA: ۲,۰۰۰ تا ۵,۰۰۰ دلار
- مجموع Soft Costs: معمولاً ۱۵,۰۰۰ تا ۲۵,۰۰۰ دلار پیش از شروع ساختوساز
مقایسه با درآمد اجارهای
در مناطق پرتقاضای تورنتو مثل East York، North York و Scarborough، یک Laneway Suite یا Garden Suite یکخوابه میتواند ماهانه ۱,۸۰۰ تا ۲,۵۰۰ دلار اجاره داشته باشد. با احتساب هزینه کلی پروژه ۲۰۰,۰۰۰ دلار، زمان بازگشت سرمایه (ROI) معمولاً بین ۷ تا ۱۰ سال خواهد بود ، رقمی که برای یک سرمایهگذاری ملکی بلندمدت معقول است.
مراحل دریافت Building Permit برای تبدیل پارکینگ به واحد مسکونی
فرآیند دریافت Permit برای این نوع پروژه معمولاً پیچیدهتر از یک بازسازی ساده است، چون شامل تغییر کاربری (Change of Use) میشود. مراحل کلیدی به ترتیب:
مرحله اول : بررسی Zoning: پیش از هر طراحی، باید بررسی شود ملک شما واجد شرایط ساخت Garden Suite یا Laneway Suite است، محدودیتهای ارتفاع، Setback و Lot Coverage چیست، و آیا نیاز به Minor Variance وجود دارد یا خیر.
مرحله دوم :تهیه نقشههای معماری و مهندسی: یک معمار یا طراح دارای BCIN باید نقشههای کامل شامل Floor Plans، Elevations، Site Plan و Building Sections را تهیه کند که هم با Zoning By،law و هم با Ontario Building Code مطابقت داشته باشد.
مرحله سوم : دسترسی آتشنشانی: این مرحله برای Garden Suite و Laneway Suite حیاتی است. باید مسیری با حداقل عرض ۰.۹ متر و ارتفاع ۲.۱ متر از خیابان یا کوچه تا ورودی واحد بدون مانع وجود داشته باشد.
مرحله چهارم : ارسال درخواست Building Permit: از طریق پورتال ePlans شهرداری تورنتو، پکیج کامل مدارک ارسال میشود. ناقص بودن مدارک رایجترین دلیل تاخیر در این مرحله است.
مرحله پنجم : بازرسیهای ساختمانی: شهرداری در مراحل مختلف ساخت بازرسی انجام میدهد: پیریزی، قاببندی، لولهکشی، عایقکاری و نهایی. هر مرحله باید قبل از ادامه کار تایید شود.
لندسیگنال چطور در این مسیر کنار شما خواهد بود ؟
تبدیل پارکینگ به واحد مسکونی یکی از پیچیدهترین انواع پروژههای توسعه مسکونی در تورنتو است، چون هم شامل تغییر کاربری میشود، هم الزامات فنی خاص Garden Suite یا Laneway Suite را دارد، و هم باید با (Regulation 10.5.20.40(7برای کاهش پارکینگ تطابق داشته باشد.
لندسیگنال از مرحله اول ، یعنی تشخیص اینکه گاراژ شما واجد شرایط Garden Suite، Laneway Suite یا واحد Multiplex است ، تا ارسال نقشههای نهایی به شهرداری، پروسه را همراهی میکند. این موارد شامل موارد زیر است:
- بررسی Zoning و تعیین دستهبندی واحد جدید (Garden / Laneway / Multiplex)
- تحلیل امکانسنجی با توجه به ابعاد زمین، Lot Coverage و دسترسی به کوچه
- هماهنگی با طراح برای تهیه نقشههای مطابق با Zoning By،law و Ontario Building Code
- پیگیری Building Permit از طریق پورتال ePlans و پاسخ به درخواستهای اصلاحی شهرداری
- بررسی الزامات دسترسی آتشنشانی و تطابق با Toronto Fire Services
جمعبندی
تبدیل فضای پارکینگ یا گاراژ به واحد مسکونی در تورنتو، یکی از هوشمندانهترین راههای استفاده از ظرفیت موجود یک ملک است. Regulation 10.5.20.40(7) صراحتاً این مسیر را مجاز کرده، اما موفقیت پروژه به انتخاب صحیح دستهبندی واحد (Garden Suite، Laneway Suite یا Multiplex)، رعایت دقیق الزامات ابعادی و فنی، و طی کردن صحیح فرآیند Building Permit بستگی دارد.
برای مالکانی که به دنبال ایجاد درآمد اجارهای پایدار یا فضایی برای اسکان اعضای خانواده هستند، این پروژه با برنامهریزی درست میتواند در بازه ۷ تا ۱۰ سال به بازگشت سرمایه برسد. اما شروع بدون بررسی Zoning و بدون نقشههای حرفهای، یکی از رایجترین دلایل تاخیر و هزینههای اضافه در این نوع پروژههاست.
سوالات متداول
حتماً باید Building Permit دریافت شود. این Permit شامل بررسی تغییر کاربری فضا، الزامات سازهای، سیستمهای برقی و مکانیکی، عایقکاری، خروج اضطراری و مطابقت با Ontario Building Code است. اگر واحد جدید به عنوان Laneway Suite یا Garden Suite طراحی شود، الزامات اضافهای هم اعمال میشود.
طبق Regulation 10.5.20.40(7)، کاهش فضای پارکینگ برای ساخت واحد مسکونی اضافی مجاز است. اما اگر دراوی جلو یا جانبی حذف شود، باید به فضای سبز تبدیل شود. اگر میخواهید یک فضای پارکینگ را حفظ کنید، ممکن است نیاز به Minor Variance داشته باشید.
تفاوت اصلی در دسترسی به کوچه پشتی است. Laneway Suite نیاز دارد ملک به یک Public Lane دسترسی مستقیم داشته باشد و در عوض Setback عقب انعطاف بیشتری دارد (در برخی شرایط صفر متر). Garden Suite این الزام را ندارد اما محدودیت مساحت سختتری دارد (۶۰ متر مربع یا ۴۰٪ حیاط عقب).
هزینه کل پروژه معمولاً بین ۱۵۰,۰۰۰ تا ۳۵۰,۰۰۰ دلار است بسته به وضعیت فعلی گاراژ، کیفیت نهاییکاری و الزامات تاسیساتی. علاوه بر این، باید ۱۵,۰۰۰ تا ۲۵,۰۰۰ دلار برای هزینههای نرم (نقشهها، مهندسی، Permit) پیشبینی کنید. بررسی دقیق هزینهها پیش از شروع پروژه اهمیت زیادی دارد.
بله. با تغییرات Zoning سال ۲۰۲۳، گاراژ میتواند به عنوان یکی از واحدهای اصلی یک Duplex، Triplex یا Fourplex محسوب شود. در این حالت پروژه دیگر در دسته Garden/Laneway Suite قرار نمیگیرد بلکه تحت الزامات Multiplex قرار میگیرد ، که هم الزامات متفاوتی دارد و هم از معافیت Development Charges بهرهمند میشود.
باید یک مسیر با حداقل عرض ۰.۹ متر و ارتفاع ۲.۱ متر از خیابان یا کوچه تا ورودی واحد وجود داشته باشد که در تمام طول سال از برف و مانع عاری باشد. این الزام یکی از رایجترین دلایل رد یا اصلاح نقشه در پروژههای Garden Suite و Laneway Suite است و باید از همان مرحله طراحی Site Plan لحاظ شود.
