بسیاری از مالکانی که در حال بازسازی زیرزمین خانهشان هستند، تصور میکنند «هر مقدار عایقکاری» کافی است تا فضا گرمتر و راحتتر شود. اما این تصور اشتباه، یکی از رایجترین دلایلی است که پروژه در مرحله بازرسی شهرداری با مشکل مواجه میشود؛ چون Ontario Building Code یک عدد مشخص و غیرقابلمذاکره برای عایقکاری دیوار زیرزمین تعیین کرده است، نه یک توصیه کلی.
این عدد، R-Value، مستقیماً روی گرمایش، رطوبت، خطر کپکزدگی و مصرف انرژی خانه تاثیر میگذارد. کمبود در این عدد نهتنها یعنی زیرزمین سردتر است؛ یعنی پروژه شما احتمالاً از بازرسی رد میشود و نیاز به اصلاحات پرهزینه پیدا میکند.
در این مقاله بررسی میکنیم R-Value دقیقاً چیست، حداقل الزام آن برای دیوار زیرزمین در Ontario Building Code چقدر است، الزامات کف زیر زمین قانونی در تورنتو چه تفاوتی دارد، چه روشهای اجرایی میتوانند به این استاندارد برسند، و رایجترین اشتباهاتی که مالکان در این زمینه مرتکب میشوند چیست.

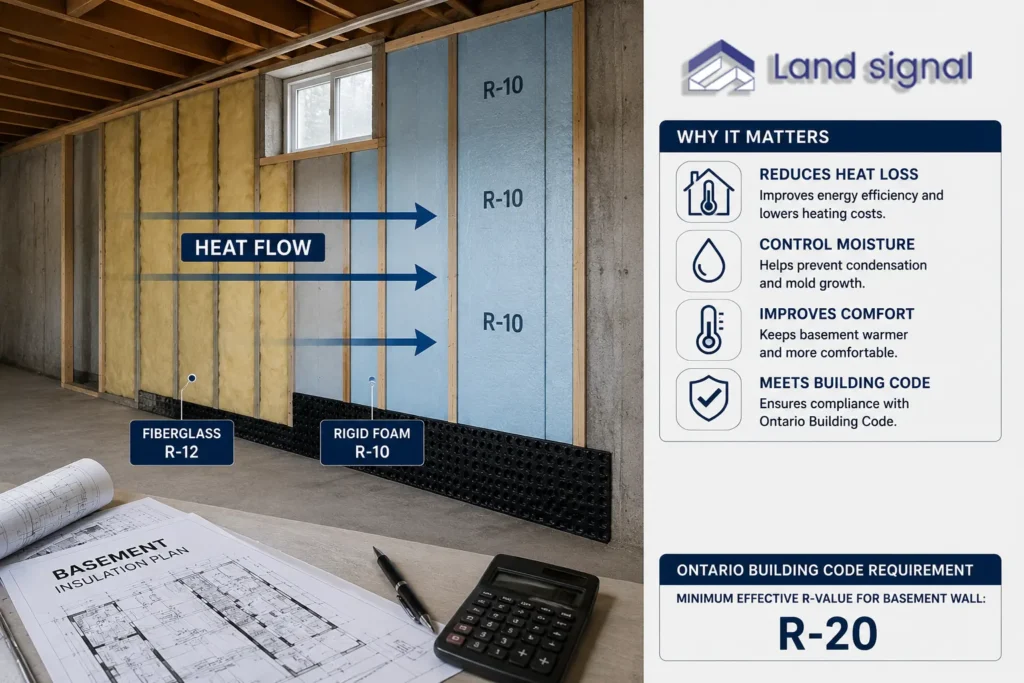

R-Value چیست و چرا در زیرزمین اهمیت ویژهای دارد؟
معیاری است که میزان مقاومت یک متریال در برابر عبور حرارت را اندازه میگیرد. هر چه این عدد بالاتر باشد، عملکرد عایق بهتر است. در زیرزمین، اهمیت R-Value دوچندان است، چون دیوارهای فونداسیون بهطور دائم در تماس مستقیم با خاک سرد اطراف قرار دارند.
عایقکاری ضعیف زیرزمین میتواند این پیامدها را به همراه داشته باشد:
- افت حرارتی و افزایش قبضهای انرژی
- کف سرد و فضای زندگی ناراحتکننده
- تراکم رطوبت روی دیوارها و افزایش خطر کپکزدگی
- عدم تطابق با Ontario Building Code در مرحله بازرسی
به همین دلیل، کد ساختمانی استانداردهای مشخصی وضع کرده که تعادل بین عملکرد حرارتی و مدیریت رطوبت را تضمین میکند.

حداقل R-Value برای دیوار زیرزمین
طبق Ontario Building Code، حداقل R-Value مجاز برای دیوار زیرزمین هنگام عایقکاری از داخل، R-20 است. این الزام برای زیرزمینهای تمامشده و تمامنشده هر دو اعمال میشود، در صورتی که دیوارها بخشی از پوسته حرارتی ساختمان (Building Envelope) محسوب شوند.
نکات کلیدی که باید در نظر بگیرید:
- R-20 مقدار موثر کل عایقکاری است، نه صرفاً برچسب روی یک محصول واحد
- عایقکاری باید بهصورت پیوسته در سراسر سطح دیوار اجرا شود
- پلهای حرارتی (Thermal Bridging) از طریق استادهای فلزی یا چوبی باید در محاسبه لحاظ شوند
چرا فقط یک لایه کافی نیست؟
در عمل، رسیدن به R-20 معمولاً نیازمند ترکیب چند لایه عایق است، نه یک محصول واحد. یک لایه پشم شیشه بهتنهایی به دلیل پلهای حرارتی ایجاد شده توسط استادهای دیوار، بهندرت به R-20 موثر میرسد. به همین دلیل ترکیب فوم سخت یا اسپری با عایق پشمی، رایجترین راهحل عملی است.
الزامات R-Value برای کف زیرزمین
الزامات عایقکاری کف زیرزمین بستگی دارد به اینکه آیا کف دارای سیستم گرمایشی است یا نه.
الزامات R-Value برای کف زیرزمین
در بسیاری از موارد، هیچ R-Value الزامی وجود ندارد. با این حال، عایقکاری همچنان برای راحتی و کنترل رطوبت توصیه میشود.
کف با گرمایش (Heated Slab)
اگر کف زیرزمین دارای سیستم گرمایش کفی (Radiant Heating) باشد، عایقکاری زیر یا اطراف Slab الزامی است. حداقل مقدار معمول بین R-10 تا R-12 است، بسته به طراحی سیستم.
نکته مهم: اگر قصد افزودن گرمایش کفی به پروژه بازسازی زیرزمین را دارید، الزامات عایقکاری Slab باید حتماً در مرحله بررسی Permit تایید شود، نه پس از شروع ساختوساز.
چگونه به R-20 برسیم؟ روشهای اجرایی رایج
رسیدن به استاندارد R-20 به یک محصول واحد وابسته نیست. سه روش اجرایی زیر معمولاً برای تطابق با کد استفاده میشوند:
| نکته کلیدی | ترکیب لایهها | روش اجرا |
|---|---|---|
| نیاز به لایه بخاربند یا کندکننده بخار طبق الزامات | فوم سخت R-10 تا R-12 روی بتن + دیوار قاب چوبی با عایق پشمی R-12 تا R-14 | فوم سخت + دیوار قاببندیشده |
| همزمان نقش عایق حرارتی، بندکشی هوا و کنترل بخار را ایفا میکند | پاشش مستقیم روی دیوار فونداسیون، ضخامت متناسب با رسیدن به R-20 | فوم اسپری بستهسلولی (Closed-Cell) |
| در صورت نصب صحیح، میتوانند مستقیماً با کد مطابقت داشته باشند | سیستمهای عایق زیرزمین از پیش تولید شده | پنلهای عایق پیشساخته |
هر یک از این روشها ملاحظات متفاوتی از نظر هزینه، فضای اشغالشده و مدیریت رطوبت دارند و انتخاب بهترین گزینه باید بر اساس شرایط خاص پروژه شما صورت گیرد.
اشتباهات رایج در عایقکاری زیرزمین
حتی وقتی هدف مالکان تطابق کامل با کد است، مشکلاتی همچنان بروز میکنند. رایجترین اشتباهات عبارتاند از:
- فرض کردن اینکه استانداردهای قدیمیتر عایقکاری هنوز معتبرند
- نصب عایق بدون در نظر گرفتن کنترل بخار
- رها کردن شکافهای اطراف Rim Joist و لبههای Slab بدون عایق
- استفاده از متریالی که به R-Value موثر موردنیاز نمیرسد
این اشتباهات معمولاً در مرحله بازرسی مشخص میشوند و میتوانند باعث تاخیر قابل توجه در دریافت مجوز نهایی پروژه شوند.
لندسیگنال چطور در این مسیر کنار شما خواهد بود
عایقکاری زیرزمین وقتی با مجوزها، بازرسیها و تاییدیههای Zoning ترکیب میشود، پیچیدهتر میشود. بسیاری از مالکان مطمئن نیستند آیا طرح عایقکاری آنها با کد فعلی مطابقت دارد یا چگونه این تطابق را مستند کنند.
لندسیگنال مالکان، طراحان و پیمانکاران را در این مسیر همراهی میکند:
- بررسی نقشههای بازسازی زیرزمین از نظر تطابق با Ontario Building Code
- تایید حداقل R-Value مورد نیاز بر اساس دامنه پروژه
- شناسایی ترکیبهای عایق منطبق با کد پیش از شروع ساختوساز
- پشتیبانی از درخواستهای Renovation Permit در تورنتو و منطقه GTA
جمعبندی
حداقل R-Value برای زیرزمین در انتاریو، یک گزینه اختیاری نیست. R-20 برای دیوارهای فونداسیون، یک استاندارد پایه است که راحتی، بهرهوری انرژی و دوام بلندمدت ساختمان را تضمین میکند. رسیدن به این استاندارد نیازمند انتخاب دقیق متریال، اجرای صحیح، و هماهنگی با الزامات مجوز بازسازی زیرزمین در تورنتو است.
شکست در عایقکاری صحیح، یکی از رایجترین دلایلی است که پروژههای بازسازی زیرزمین در مرحله بازرسی با مشکل مواجه میشوند. وقتی عایقکاری از همان ابتدا بهدرستی طراحی شود، زیرزمین به فضایی گرمتر، سالمتر و کاملاً منطبق با مقررات تبدیل میشود که ارزش پایداری به خانه اضافه میکند.
سوالات متداول
Ontario Building Code حداقل R-20 موثر را برای دیوارهای فونداسیون زیرزمین، هنگامی که بخشی از پوسته حرارتی ساختمان محسوب میشوند، الزامی کرده است.
بله. حتی زیرزمینهای تمامنشده نیز باید حداقل الزامات عایقکاری را رعایت کنند، در صورتی که دیوارها در معرض فضای دارای گرمایش (Conditioned Space) قرار داشته باشند.
معمولاً خیر. عایق پشمی بهتنهایی به دلیل پلهای حرارتی ایجاد شده توسط استادهای دیوار، بهندرت به R-20 موثر میرسد. معمولاً باید با فوم سخت یا فوم اسپری ترکیب شود.
بله. فوم اسپری بستهسلولی (Closed-Cell) بهطور رایج استفاده میشود و در صورت اجرا با ضخامت مناسب، میتواند بهتنهایی به استاندارد R-20 برسد؛ در حالی که همزمان نقش بندکشی هوا و کنترل بخار را هم ایفا میکند.
در بیشتر موارد بله. عایقکاری زیرزمین با تغییرات پوسته حرارتی ساختمان مرتبط است و معمولاً نیاز به Renovation Permit دارد، بهخصوص در تورنتو. این موضوع باید بخشی از فرآیند کلی مجوز بازسازی زیرزمین باشد، نه یک اقدام جداگانه.
